進捗状況
工事の進捗状況

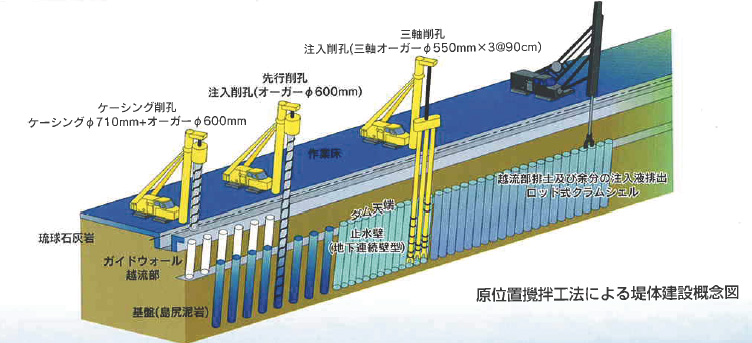

▼ 地下ダム
|

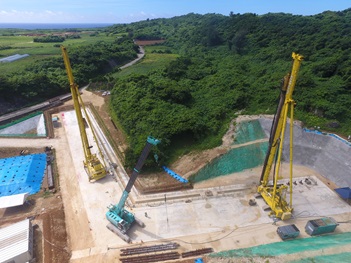

1.仲原地下ダム(平成22年度着工)
総延長 : 2,350m 施工完了延長 : 1,987m 工事進捗率(延長ベース) : 約85%(令和4年度末時点) 図面はこちら。(PDF:735KB)
|
|
2.保良地下ダム(令和4年度着工)
総延長 : 2,600m
施工完了延長 : 43m
工事進捗率(延長ベース) : 約2%(令和4年度末時点) 図面はこちら。(PDF:735KB)

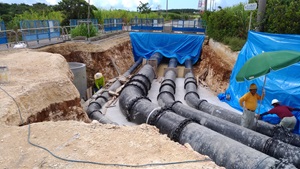

▼ 地下ダム取水施設(平成27年度着工)
▼ 副 貯 水 池(平成27年度着工)

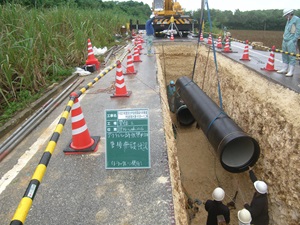

▼ 用 水 路(平成21年度着工)
総延長 : 55.0km
施工完了延長 : 45.8km
工事進捗率(延長ベース) : 約83%(令和4年度末時点)

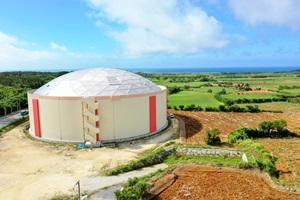

▼ 吐水槽・ファームポンド(平成27年度着工)
![]() |
|
| 宮古吐水槽(平成28年度竣工) | 牧山ファームポンド(平成29年度竣工) |
